رفع اشکال درCT BAY 6 - پست 400 کیلوولت سد نیروگاه شهید عباسپور : مدیر پست های بلافصل در شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق آبی خوزستان از تعمیر CT به علت نشت روغن ، در پست 400 سد عباسپور توسط گروه پست های بلافصل شرکت خبر داد. | رفع اشکال درCT BAY 6 - پست 400 کیلوولت سد نیروگاه شهید عباسپور : مدیر پست های بلافصل در شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق آبی خوزستان از تعمیر CT به علت نشت روغن ، در پست 400 سد عباسپور توسط گروه پست های بلافصل شرکت خبر داد. | رفع نشتی از بوشینگ ترانسفورماتور ۱۳۲ کیلو ولت پست سد و نیروگاه مارون : مدیر پست های بلافصل در شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق آبی خوزستان از تعمیر و سرویس بوشینگ ترانسفورماتور ۱۳۲ کیلو ولت سد مارون خبر داد. | آغاز عملیات اجرایی علاج بخشی سومین آبراهه تخلیه تحتانی سد دز : مدیر پروژه علاج بخشی شیرهای کشاورزی سد دز در شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از آغاز عملیات اجرایی علاج بخشی سومین آبراهه تخلیه تحتانی سد دز خبر داد. | نصب و تکمیل باس بار 91 پست 400 کیلو ولت سد و نیروگاه کرخه : مدیر پست های بلافصل در شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق آبی خوزستان از نصب و تکمیل باس بار 91 BAY جدید پست 400 کیلو ولت سد کرخه توسط گروه پست های بلافصل شرکت خبر داد. |
امروز : شنبه ۳۰ تیر ۱۴۰۳
سه شنبه / ۰۳ خرداد ۱۴۰۲ / ۰۶ : ۴۱
دسته بندی : فنی
کد خبر : 100000133
خبرنگار : حسن کریمی
تعمیر توربین و هدکاور واحد شماره 5 نیروگاه دوم سد شهید عباسپور

معاون اجرایی در شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از انجام موفقیت آمیز تعمیر توربین و هد کاور واحد 5 نیروگاه دوم سد شهید عباسپور خبر داد .

"امیر محمودی" با اشاره به این پروسه 40 روزه و شبانه روزی تصریح کرد که پروژه اصلاح و تعمیر هدکاور و رانر واحد 5 نیروگاه سد شهید عباسپور در کمترین زمان ممکن انجام شد.

محمودی با بیان این که با توجه به اشکال پیش آمده بر روی توربین واحد 5 نیروگاه دوم سد شهیدعباسپور با برنامه ریزی کارشناسان، عملیات تعمیرات هدکاور و رانر در دستور کار قرار گرفت افزود : پس از برنامه ریزی و برگزاری جلسات فنی، بدلیل نیاز شبکه تولید برق کشور شروع تعمیرات در سریعترین زمان ممکن  با فعالیت 3 شیفت کاری بصورت جهادی، تعمیرات هد کاور توربین و تنظیم یاتاقان ها صورت پذیرفت .

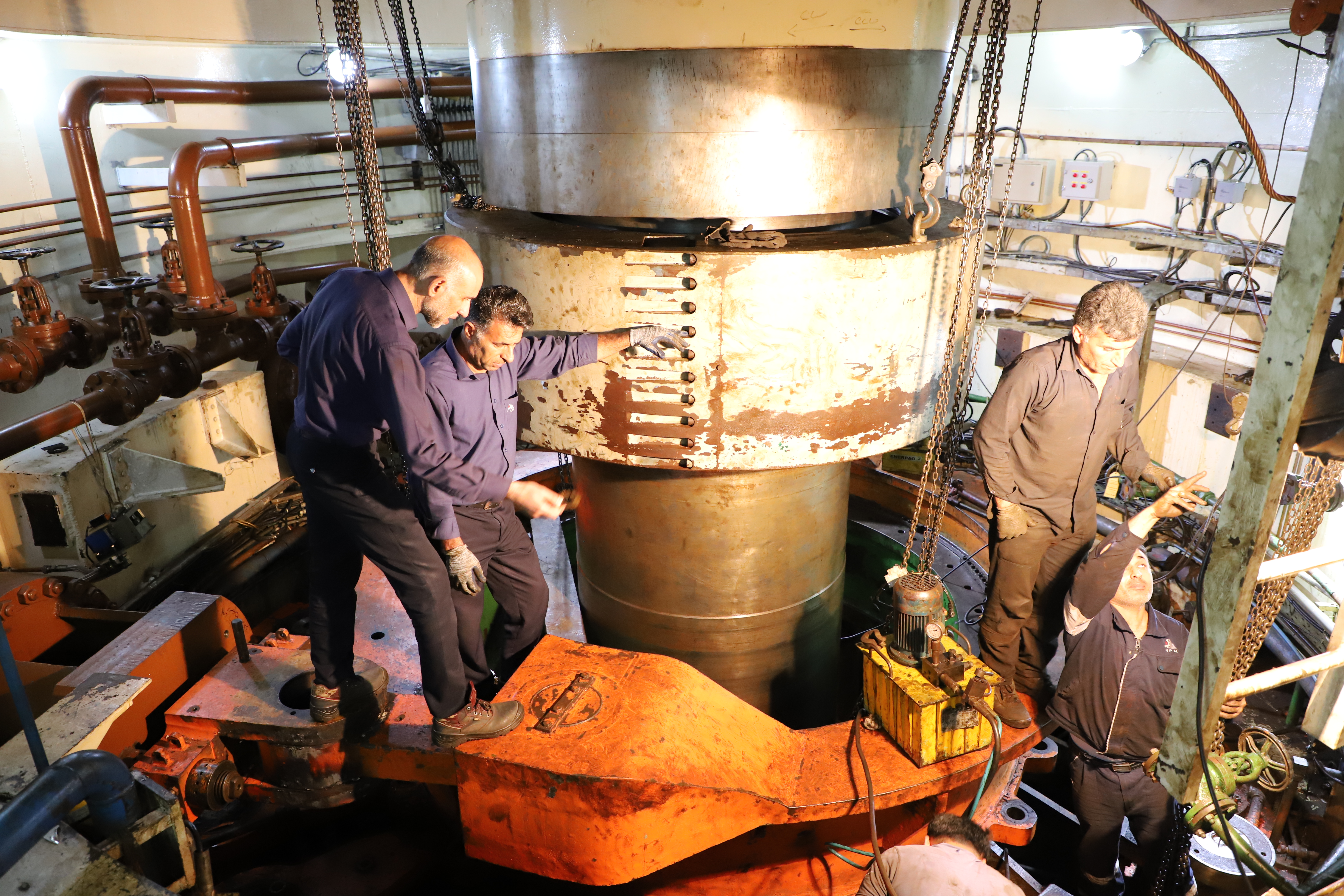

وی خاطرنشان کرد : در این عملیات پیچیده و کم نظیر که دومین تجربه موفق شرکت تعمیرات پس از واحد شماره 7  نیروگاه عباسپور است، بمنظور دسترسی به چرخ توربین و آببندی های فوقانی، با عملیات جکینگ  هدکاور 100 تنی از روی Stay Ring  به انداز ۸۰ سانتیمتر برای دسترسی و اصلاحات لازم انجام شد.

معاون اجرایی در شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان وقوع اینگونه حوادث در توربین های آبی را ناشی از پدیده های هیدرولیکی دانست و با ابراز خرسندی از  عملکرد به موقع سیستم کنترل هیدرولیک گاورنر که از گسترش حادثه جلوگیری کرد گفت:به دلیل صعوبت دسترسی به محل خطا، حجم بالایی از فعالیت اجرایی بخش مکانیکال و ابزار دقیق در آن ناحیه انجام،  که با پشتکار و تلاش بی وقفه کارکنان شرکت تعمیرات ، شرکت تولید و بهره برداری سد شهید عباسپور و به کارفرمایی سازمان آب و برق خوزستان ، رکوردی دیگر در ارائه خدمات ارزنده به صنعت برق آبی ثبت شد.

گفتنی است واحد فوق پس از انجام تست های نهایی تحویل بهره بردار و به شبکه سراسری برق کشور متصل گردید .
