راه‌اندازی اولیه واحد بهینه‌سازی‌شده شماره ۵ نیروگاه سد دز / ظرفیت تولید به ۹۰ مگاوات افزایش یافت : مدیرعامل شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی سازمان آب و برق خوزستان، از پایان موفقیت‌آمیز عملیات آبگیری و چرخش اولیه (First Roll) پنجمین واحد بهینه سازی شده نیروگاه سد دز خبر داد. | تعویض کلید هوایی ۲۳۰ کیلوولت خط دز – زال در پست سد و نیروگاه دز : معاون نیروگاهی شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی خوزستان، از تعویض کامل کلید هوایی (دیسکانکت) فرسوده ۲۳۰ کیلوولت خط «دز – زال» در پست سد و نیروگاه دز خبر داد. | پس از اجرای عملیات گسترده فنی، واحد شماره ۲ نیروگاه مارون به شبکه سراسری سنکرون شد : مدیرعامل شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی خوزستان از سنکرون موفق واحد شماره ۲ نیروگاه مارون بهبهان با شبکه سراسری برق کشور خبر داد. | ارتقای پایداری سیستم تخلیه سد دز، با تحویل موقت شیرهای کشاورزی : مدیر پروژه علاج‌بخشی شیرهای کشاورزی سد دز در شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی سازمان آب و برق خوزستان از انجام موفقیت‌آمیز عملیات تحویل موقت شیرهای کشاورزی سد دز، پس از عملیات بهینه‌سازی خبر داد. | رفع اشکال از نشتی روغن بوشینگ فاز A ترانس واحد یک سد و نیروگاه دز : معاون نیروگاهی شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی خوزستان، از دمونتاژ و مونتاژ بوشینگ فاز A ترانس واحد یک سد و نیروگاه دز به علت نشت روغن خبر داد. |
امروز : جمعه ۱۶ مرداد ۱۴۰۵
چهارشنبه / ۰۳ خرداد ۱۴۰۵ / ۰۷ : ۴۹
دسته بندی : فنی
کد خبر : 100000360
خبرنگار : حسن کریمی

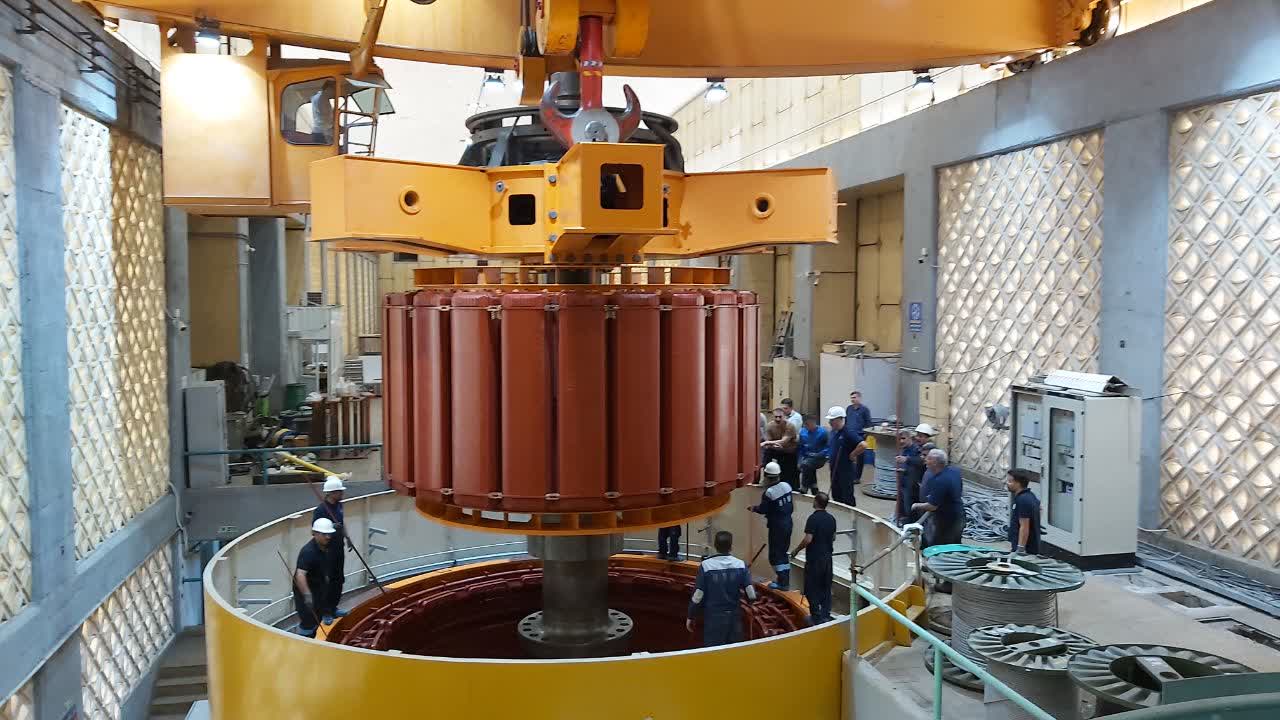

نصب روتور ۱۹۰ تنی واحد شماره ۵ نیروگاه سد دز انجام شد

مدیرعامل شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از انجام موفق عملیات مونتاژ و نصب روتور ۱۹۰ تنی واحد شماره ۵ نیروگاه سد دز خبر داد.

 سید مهران اسدی با اعلام این خبر گفت : پس از تکمیل عملیات مونتاژ و نصب استاتور ۱۱۰ تنی و انجام آزمون های فنی مطابق با دستورالعمل های مصوب ، عملیات نصب روتور واحد شماره ۵ با موفقیت انجام گردید.

وی افزود : با انجام این عملیات، مونتاژ آخرین قطعه سنگین وزن در پروژه بهینه سازی واحد شماره ۵ به پایان رسید و از این پس همزمان با نصب کابل ها و تابلوهای مرتبط ژنراتور، مراحل پیش راه اندازی این واحد نیز آغاز خواهد شد.

اسدی ادامه داد :پروژه بهینه سازی واحد شماره ۵ نیروگاه دز با کارفرمایی سازمان آب و برق خوزستان و نظارت شرکت مهندسی مشانیر، توسط شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان در حال اجرا است.

وی تصریح کرد : بر اساس برنامه زمانبندی و پیش بینی شده و با توجه به نیاز شبکه برق کشور، بهره برداری آزمایشی این واحد در سال آینده آغاز خواهد شد.
