آغاز اجرای عملیات خط 33 کیلوولت ایستگاه پمپاژ کانال w2 شبکه آبیاری دز : مدیر پروژه های نیروگاهی در شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از آغاز اجرای عملیات خط 33 کیلوولت انتقال برق ایستگاه پمپاژ و آبگیری از کانال w2 شبکه آبیاری دز خبر داد . | تعمیرات اساسی پمپ ۲۵۰ کیلو ولت آبرسانی منازل سازمانی کوی بوستان اهواز : مدیرکارگاه پمپ و الکتروموتور در شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از تعمیرات اساسی یک دستگاه پمپ به توان ۲۵۰ کیلوولت آبرسانی منازل سازمانی کوی بوستان اهواز توسط نیروهای متخصص این شرکت در کارگاه مرکزی تعمیرات پمپ و دیزل ژنراتور خبر داد. | تعمیرات اساسی درایو هیدرولیک کلید خروجی ژنراتور (GCB) واحد شماره 8 نیروگاه کارون 3 : معاون نیروگاهی در شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از تعمیرات اساسی درایو هیدرولیک کلید خروجی ژنراتور (GCB) واحد شماره 8 نیروگاه کارون 3 خبر داد . | تعمیرات دیسک شیرپروانه ای واحد ۷ نیروگاه مسجدسلیمان با موفقیت انجام شد : مدیر تعمیرات ناحیه مسجدسلیمان در شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از تعمیرات دیسک شیرپروانه ای واحد ۷ نیروگاه مسجدسلیمان خبر داد. | اصلاح اتصالات فلکسیبل های باس بارهای واحد شماره 4 نیروگاه سد دز : مجری پروژه بهینه سازی واحد شماره 4 سد دز در شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از اصلاح اتصالات فلکسیبل های باس بارهای واحد شماره 4 نیروگاه سد دز خبر داد. |
امروز : شنبه ۷ خرداد ۱۴۰۱
شنبه / ۰۱ فروردین ۱۴۰۱ / ۰۵ : ۰۵
دسته بندی : فنی
کد خبر : 100000008
خبرنگار : میلاد رئیسی
نصب 2 دستگاه الکتروپمپ شفت غلافی در سامپ شماره 2 نیروگاه مسجدسلیمان

به گزارش روابط عمومی شرکت : ابراهیم شجاعی گفت: سامپ های جمع آوری آبهای نشتی نیروگاه مسجدسلیمان به دلیل خرابی های متعدد الکتروپمپ های کف کش و افت محسوس قابلیت اطمینان آنها و همچنین هزینه های زیاد نگهداری و تعمیرات، بهره برداری از سیستم فوق را با چالش مواجه کرده که در این راستا جلسه ای با حضور کارشناسان معاونت فنی و مهندسی سد و نیروگاه مسجدسلیمان و مدیریت نگهداری و تعمیرات این ناحیه برگزار و تصمیم به استفاده از پمپ های شفت غلافی گردید.

وی افزود: در هر سامپ نیروگاه جهت تخلیه آب های نشتی از 4 الکتروپمپ استفاده می گردد که در این پروژه تصمیم گرفته شد طرح با جایگزینی 2 دستگاه الکتروپمپ شفت غلافی بجای کف کش تغییر یابد که در ادامه طراحی و تهیه 2 دستگاه الکتروموتور 90 کیلووات در دستور کار قرار گرفت.

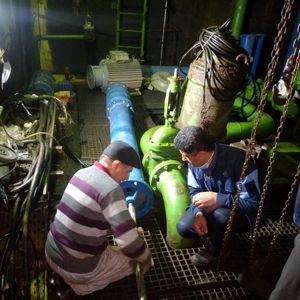

شجاعی در ادامه خاطر نشان کرد: در این پروژه 2 دستگاه الکتروپمپ با تغییر طراحی از افقی به عمودی تغییر کاربری داده شد و پس از نصب تجهیزات لازم و از قبل طراحی شده در سامپ شماره 2 نیروگاه مسجدسلیمان با موفقیت نصب گردیدند که از مزیت های این الکتروپمپ های نصب شده، دسترسی آسان به نگهداری و تعمیرات، دبی خروجی بیشتر نسبت به پمپ های کف کش و مصرف انرژی بهینه می باشد.

وی در پایان افزود: این پروژه به همت گروه های اجرایی نگهداری و تعمیرات ناحیه مسجدسلیمان و معاونت فنی و مهندسی سد و نیروگاه در راستای کاهش هزینه های نگهداری و تعمیرات ، دسترس پذیری و بالا بردن قابلیت اطمینان سیستم جمع آوری آب های نشتی نیروگاه با موفقیت به سرانجام رسید.

گفتنی است نیروگاه 2000 مگاواتی برق آبی مسجدسلیمان دارای 4 سامپ تخلیه آب های نشتی می باشد و در هر سامپ 4 دستگاه الکتروپمپ جهت تخلیه آبهای نشتی نصب شده و تصمیم بر آن است که در آینده با پایش وضعیت الکتروپمپ های شفت غلافی نصب شده، در صورت حصول نتایج مورد نظر در بقیه سامپ های نیروگاه نیز اجرایی گردد
