تعمیرات اساسی الکتروپمپ U13 نیروگاه اول سد شهید عباسپور بر پایه پایش وضعیت : مدیر تعمیرات ناحیه شهید عباسپور در شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی آب و برق خوزستان از اورهال تخصصی الکتروپمپ U۱۳ سامپ نیروگاه اول سد شهید عباسپور بر پایه پایش وضعیت خبر داد. | بازسازی مکانیزم فرمان بریکر ۹۸۲۲ در نیروگاه مسجدسلیمان : معاون نیروگاهی شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی سازمان آب و برق خوزستان از پایان موفقیت ‌آمیز عملیات بازسازی مکانیزم فرمان بریکر ۹۸۲۲ (Bay 3, Q03) در پست سد و نیروگاه مسجدسلیمان خبر داد. | عملیات دمونتاژ شفت و چرخ توربین واحد شماره ۶ نیروگاه دز انجام شد : مدیر پروژه بهینه‌سازی نیروگاه سد دز در شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی سازمان آب و برق خوزستان از خارج‌سازی شفت و چرخ توربین ۴۰ تنی واحد شماره ۶ این نیروگاه خبر داد. | عملیات دمونتاژ هدکاور واحد شماره ۶ نیروگاه دز انجام شد : مدیر پروژه بهینه‌سازی نیروگاه سد دز در شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی خوزستان از انجام عملیات دمونتاژ هدکاور واحد شماره ۶ نیروگاه سد دز خبر داد. | پایش وضعیت تجهیزات اصلی نیروگاه کرخه انجام شد : معاون نیروگاهی شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی سازمان آب و برق خوزستان از انجام تست های پایش وضعیت سد و نیروگاه کرخه خبر داد. |
امروز : شنبه ۱۶ آبان ۱۴۰۵
یکشنبه / ۰۶ شهریور ۱۴۰۵ / ۰۸ : ۳۸
دسته بندی : فنی
کد خبر : 100000384
خبرنگار : حسن کریمی
پایداری نیروگاه اول سد شهید عباسپور با اجرای ۱۰ هزار متر کابل کنترلی تقویت شد

مدیر تعمیرات نیروگاه سد شهید عباسپور در شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی خوزستان از اجرای پروژه کابل کشی بین نیروگاه و کلیدخانه جهت تعویض کابل‌های قدیمی (هاردوایر) نیروگاه اول سد شهید عباسپور با هدف افزایش پایداری ارتباطات کنترلی و جلوگیری از خروج واحدهای نیروگاه اول از مدار خبر داد.

سیاوش حاتمی گفت: کابل‌های هاردوایر به‌عنوان مسیر پشتیبان ارتباطات فیبر نوری، وظیفه انتقال فرامین مهم کنترلی و حفاظتی از جمله فرامین Raise و Lower مربوط به ولتاژ و فرکانس جهت سنکرون نمون واحدها با شبکه سراسری و تریپ واحدها از نیروگاه به کلیدخانه و بالعکس را بر عهده دارند و پایداری این مسیر برای استمرار فعالیت نیروگاه ضروری است.

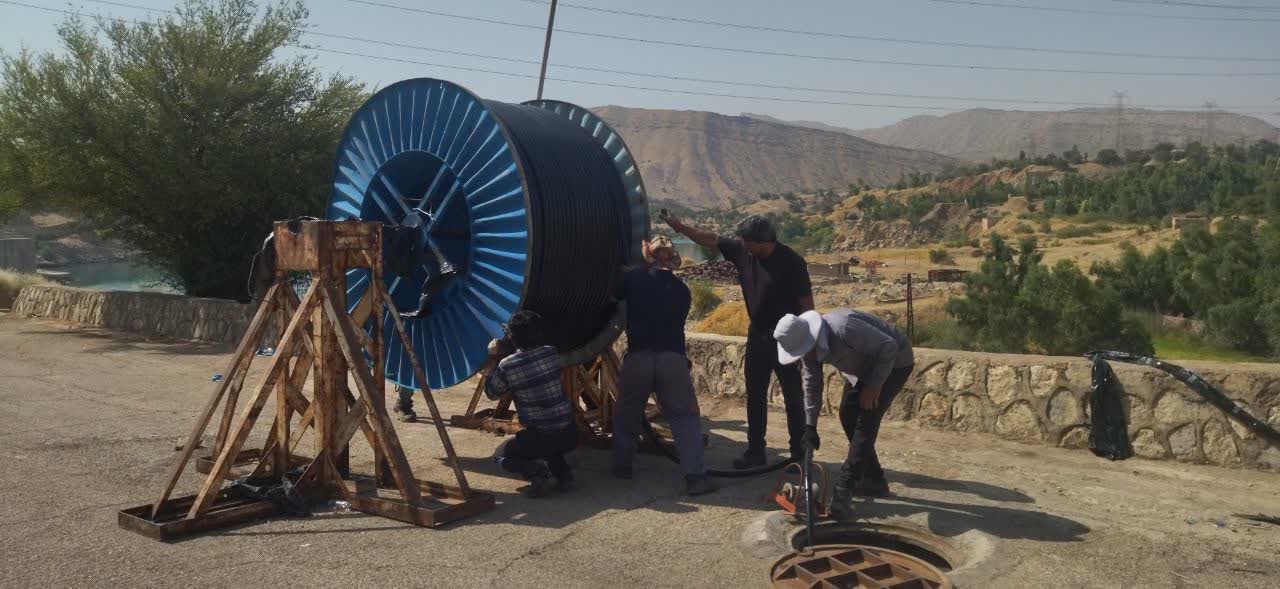

وی افزود: به‌دلیل آسیب‌های متعدد کابل‌های قدیمی و افزایش مفصل‌های مسیر، ۱۰ هزار متر کابل ۴×۲۴ توسط شرکت تولید و بهره‌برداری سد شهید عباسپور تهیه و عملیات پروژه کابل کشی آن توسط شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی خوزستان در ۲ مرحله آغاز شد.

حاتمی ادامه داد : مرحله نخست پروژه ، مسیر بین کلیدخانه جدید و کلیدخانه قدیم در اسفند ۱۴۰۴ همزمان با جنگ دشمنان متجاوز به کشور عزیزمان ایران اسلامی آغاز که با موفقیت به پایان رسید و در مرحله دوم نیز که همزمان شد با گرمای طاقت فرسای تابستان از ابتدای تیرماه آغاز و تا اوایل شهریور ماه به طول انجامید .

مدیریت تعمیرات ناحیه سد شهید عباسپور تصریح کرد: کابل های هاردوایر موجود بین نیروگاه و کلیدخانه علاوه بر اینکه فاقد کابل جایگزین (اسپیر) می باشند ، از قابلیت اطمینان مناسبی برخوردار نبوده و به همین منظور با توجه به ناترازی برق کشور قسمت دوم پروژه کابل هاردوایر بلافاصله از ابتدای تیرماه در اوج گرمای تابستان آغاز تا نیروگاه اول سد شهید عباسپور از این قسمت(کابل هاردوایر) مجبور به خروج واحدها نگردد که خوشبختانه با تلاش شبانه روزی و کشیدن کابل اول به نیروگاه نگرانی ها کاهش و کلیه کابل ها در اوایل شهریور ماه آماده بهره برداری شدند .

وی در پایان گفت: اجرای این پروژه با افزایش قابلیت اطمینان ارتباطات کنترلی، نقش مهمی در جلوگیری از خروج ناخواسته واحدها و حفظ پایداری تولید برق نیروگاه، به‌ویژه در دوره اوج مصرف تابستان، خواهد داشت.
