رفع اشکال درCT BAY 6 - پست 400 کیلوولت سد نیروگاه شهید عباسپور : مدیر پست های بلافصل در شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق آبی خوزستان از تعمیر CT به علت نشت روغن ، در پست 400 سد عباسپور توسط گروه پست های بلافصل شرکت خبر داد. | رفع اشکال درCT BAY 6 - پست 400 کیلوولت سد نیروگاه شهید عباسپور : مدیر پست های بلافصل در شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق آبی خوزستان از تعمیر CT به علت نشت روغن ، در پست 400 سد عباسپور توسط گروه پست های بلافصل شرکت خبر داد. | رفع نشتی از بوشینگ ترانسفورماتور ۱۳۲ کیلو ولت پست سد و نیروگاه مارون : مدیر پست های بلافصل در شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق آبی خوزستان از تعمیر و سرویس بوشینگ ترانسفورماتور ۱۳۲ کیلو ولت سد مارون خبر داد. | آغاز عملیات اجرایی علاج بخشی سومین آبراهه تخلیه تحتانی سد دز : مدیر پروژه علاج بخشی شیرهای کشاورزی سد دز در شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از آغاز عملیات اجرایی علاج بخشی سومین آبراهه تخلیه تحتانی سد دز خبر داد. | نصب و تکمیل باس بار 91 پست 400 کیلو ولت سد و نیروگاه کرخه : مدیر پست های بلافصل در شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق آبی خوزستان از نصب و تکمیل باس بار 91 BAY جدید پست 400 کیلو ولت سد کرخه توسط گروه پست های بلافصل شرکت خبر داد. |
امروز : شنبه ۳۰ تیر ۱۴۰۳
دوشنبه / ۱۰ دی ۱۴۰۲ / ۰۸ : ۰۵
دسته بندی : فنی
کد خبر : 100000168
خبرنگار : حسن کریمی
تعمیر توربین واحد شماره ۶ نیروگاه دوم سد شهید عباسپور آغاز شد

مدیر تعمیرات ناحیه عباسپور در شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی سازمان آب و برق خوزستان از آغاز تعمیر توربین واحد ۶ نیروگاه دوم سد شهید عباسپور خبر داد.

سیاوش حاتمی با بیان این که پروژه اصلاح و تعمیر چرخ توربین واحد ۶ نیروگاه سد شهید عباسپور در کمترین زمان ممکن انجام شود گفت: با توجه به مشکلات پیش آمده بر روی توربین واحدهای ۵،۷و۸ نیروگاه و به منظور پیشگیری از تکرار این نوع خرابی ها در پیک مصرف، توربین واحد ۶ نیروگاه دوم سد شهیدعباسپور با برنامه ریزی کارشناسان، عملیات تعمیراتی در دستور کار قرار گرفت.

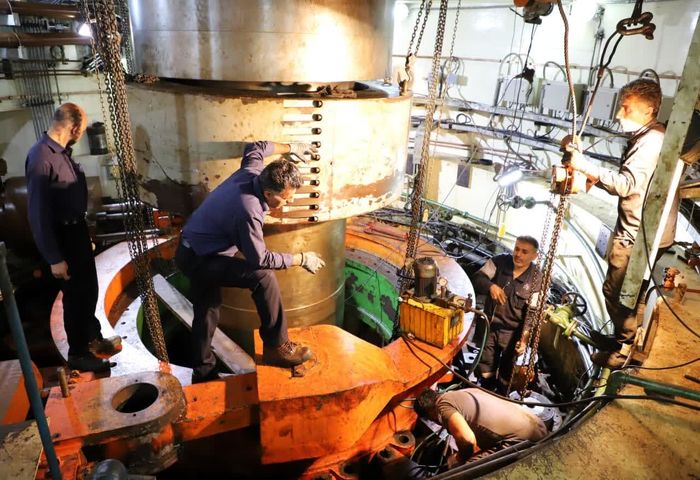

وی افزود: در این عملیات پیچیده و کم نظیر که چهارمین تجربه  شرکت تعمیرات پس از واحد شماره 5 و7 و 8  نیروگاه عباسپور ، بمنظور دسترسی به چرخ توربین و آببندی های فوقانی، باید عملیات جکینگ  هدکاور 100 تنی از روی Stay Ring به انداز ۸۰ سانتیمتر برای دسترسی و اصلاحات لازم انجام شود.

مدیر تعمیرات ناحیه سد شهید عباسپور در ادامه گفت: وقوع اینگونه حوادث در توربین های آبی ناشی از پدیده های هیدرولیکی است که در صورت عدم اقدام تعمیراتی به موقع منجر به حوادث پر خطر و پر هزینه می شود، از این رو با کسب تجربه عیب یابی در واحد شماره ۷ و تکرار واقعه در واحد شماره ۵ و ۸ با اقدام پیشگیرانه در واحد ۶ از وقوع خاموشی های طولانی مدت و پر هزینه جلوگیری گردد.

وی در پایان افزود: با پشتکار و تلاش بی وقفه کارکنان شرکت تعمیرات، همکاری شرکت تولید و بهره برداری سد شهید عباسپور و به کارفرمایی سازمان آب و برق خوزستان، پروژه تعمیر توربین واحد شماره ۶ در حال انجام و پس از تست های نهایی تحویل بهره بردار و به شبکه سراسری برق کشور متصل می شود.
