پایان عملیات ساخت اویل کولر ترانسفورمر نیروگاه مسجدسلیمان : مدیر کارگاه تعمیرات و تجهیزات جانبی در شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی خوزستان از پایان عملیات ساخت اویل کولر ترانسفورمر نیروگاه مسجدسلیمان برای اولین بار در مجموعه سازمان اب وبرق خوزستان در کارگاه‌های تخصصی این شرکت خبر داد. | افزونه تحلیلی تست‌های الکتریکال ترانسفورماتورها به سامانه نت نیروگاهی اضافه شد : معاون نیروگاهی در شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی سازمان آب و برق خوزستان از الحاق افزونه تحلیلی تست‌های الکتریکال ترانسفورماتورهای قدرت به سامانه جامع نت نیروگاهی خبر داد. | عملیات نصب هدکاور 21 تنی واحد شماره 5 نیروگاه سد دز انجام شد : مدیرپروژه بهینه سازی سد دز در شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از انجام عملیات نصب هدکاور 21 تنی واحد شماره 5 نیروگاه سد دز خبر داد. | عملیات نصب شافت واحد شماره 5 نیروگاه سد دز انجام شد :  مدیرعامل شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از انجام عملیات نصب شافت واحد شماره 5 نیروگاه سد دز خبر داد. | عملیات نصب رانر ۲۰ تنی واحد شماره ۵ سد دز با موفقیت انجام شد : مدیر پروژه بهینه سازی سد دز در شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی سازمان آب و برق خوزستان از انجام عملیات نصب رانر ۲۰ تنی واحد شماره ۵ نیروگاه سد دز خبر داد. |
امروز : چهارشنبه ۱۳ خرداد ۱۴۰۵
چهارشنبه / ۱۰ دی ۱۴۰۲ / ۰۶ : ۱۶
دسته بندی : فنی
کد خبر : 100000172
خبرنگار : حسن کریمی
پره های ثابت توربین واحدهای 3 و 4 نیروگاه مسجدسلیمان با موفقیت ترمیم شد

مدیر تعمیرات ناحیه مسجدسلیمان در شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی سازمان آب و برق خوزستان از ترمیم پره های ثابت توربین واحدهای 3 و 4 نیروگاه مسجدسلیمان نیروگاه مسجدسلیمان خبر داد.

“ابراهیم شجاعی”  گفت: در طول بهره بردای از واحدهای تولید انرژی نیروگاه مسجدسلیمان در طول سالیان متمادی، تنش های مکانیکی ایجاد شده، خستگی و فشارهای وارده، باعث ایجاد خوردگی در لبه های پره های ثابت شد، این نقص با توجه به اهمیت بهره برداری از واحدهای تولید انرژی و قابلیت اطمینان سیستم، بهره برداری از واحدها را با چالش مواجه کرده بود.

وی افزود: پس از بازدیدهای به عمل آمده توسط گروه های نگهداری و تعمیرات ناحیه مسجدسلیمان مشخص شد در لبه ها و بدنه پره های ثابت توربین خوردگی ایجاد شده و نیاز به احیاء و جوشکاری دارد که در این راستا با تشکیل جلسه فنی در جهت اصلاح و جوشکاری تصمیم گیری شد.

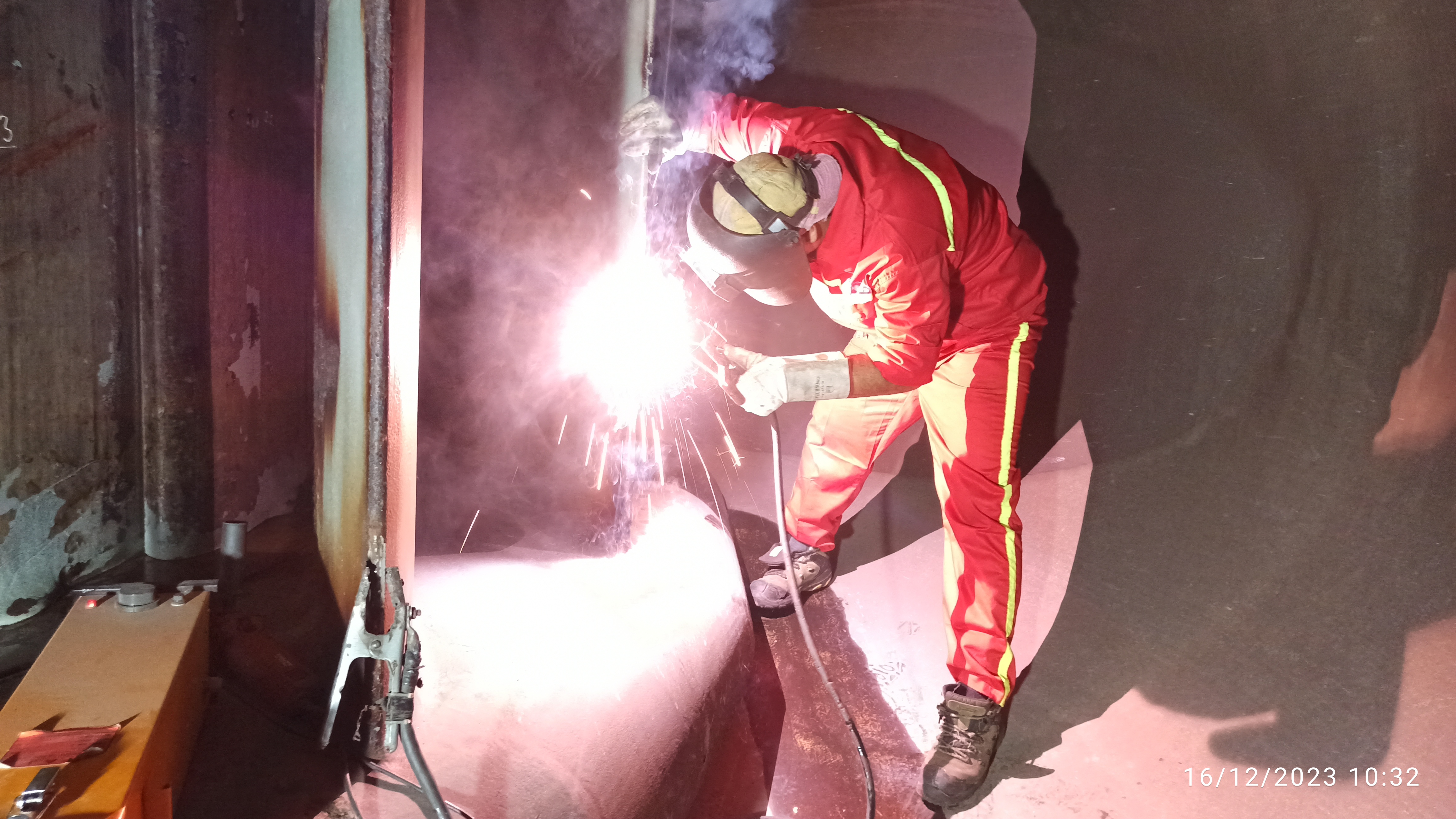

ابراهیم شجاعی عنوان کرد: این عملیات با تشکیل گروه تخصصی جوشکاری با مراحل نصب پلتفرم جهت دسترسی به سنگ زنی روی پره های ثابت، شناسایی و علامت گذاری نقاط آسیب دیده روی پره های ثابت واحدهای ۳و ۴ ( هر واحد ۲۴ پره ثابت با ارتفاع ۱۲۰ سانتی متر) ، سنگ زنی و آماده سازی محل های آسیب دیده روی پره های ثابت واحدهای ۳و۴، عملیات جوشکاری محل های آماده شده با استفاده از الکترود استیل، عملیات سنگ زنی و پرداخت نهایی با استفاده از شابلون پره های ثابت  با حضور کارشناسان نظارت شرکت تولید انجام و پس از تایید، تجهیزات از محل خارج و واحد جهت بهره برداری تحویل شد.

گفتنی است محفظه حلزونی، رینگ ثابت (stay ring) و رینگ تخلیه کننده سازه های جوشی هستند که درون بتن دفن شده اند.

رینگ ثابت شامل دو رینگ فوقانی و تحتانی است که بوسیله 24 پره ثابت با جوشکاری بهم متصل شده اند، آلیاژ این رینگ از نوع low- alloy و مقاوم در برابر پاره گی می باشد.

ارسال نظر

ارسال

لیست نظرات
