تعمیرات اساسی الکتروپمپ U13 نیروگاه اول سد شهید عباسپور بر پایه پایش وضعیت : مدیر تعمیرات ناحیه شهید عباسپور در شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی آب و برق خوزستان از اورهال تخصصی الکتروپمپ U۱۳ سامپ نیروگاه اول سد شهید عباسپور بر پایه پایش وضعیت خبر داد. | بازسازی مکانیزم فرمان بریکر ۹۸۲۲ در نیروگاه مسجدسلیمان : معاون نیروگاهی شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی سازمان آب و برق خوزستان از پایان موفقیت ‌آمیز عملیات بازسازی مکانیزم فرمان بریکر ۹۸۲۲ (Bay 3, Q03) در پست سد و نیروگاه مسجدسلیمان خبر داد. | عملیات دمونتاژ شفت و چرخ توربین واحد شماره ۶ نیروگاه دز انجام شد : مدیر پروژه بهینه‌سازی نیروگاه سد دز در شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی سازمان آب و برق خوزستان از خارج‌سازی شفت و چرخ توربین ۴۰ تنی واحد شماره ۶ این نیروگاه خبر داد. | عملیات دمونتاژ هدکاور واحد شماره ۶ نیروگاه دز انجام شد : مدیر پروژه بهینه‌سازی نیروگاه سد دز در شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی خوزستان از انجام عملیات دمونتاژ هدکاور واحد شماره ۶ نیروگاه سد دز خبر داد. | پایش وضعیت تجهیزات اصلی نیروگاه کرخه انجام شد : معاون نیروگاهی شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی سازمان آب و برق خوزستان از انجام تست های پایش وضعیت سد و نیروگاه کرخه خبر داد. |
امروز : دوشنبه ۱۸ آبان ۱۴۰۵
شنبه / ۰۴ تیر ۱۴۰۵ / ۰۵ : ۳۸
دسته بندی : فنی
کد خبر : 100000366
خبرنگار : حسن کریمی
آماده سازی مقدمات چرخش اولیه واحد بهینه سازی شده شماره ۵ نیروگاه سد دز

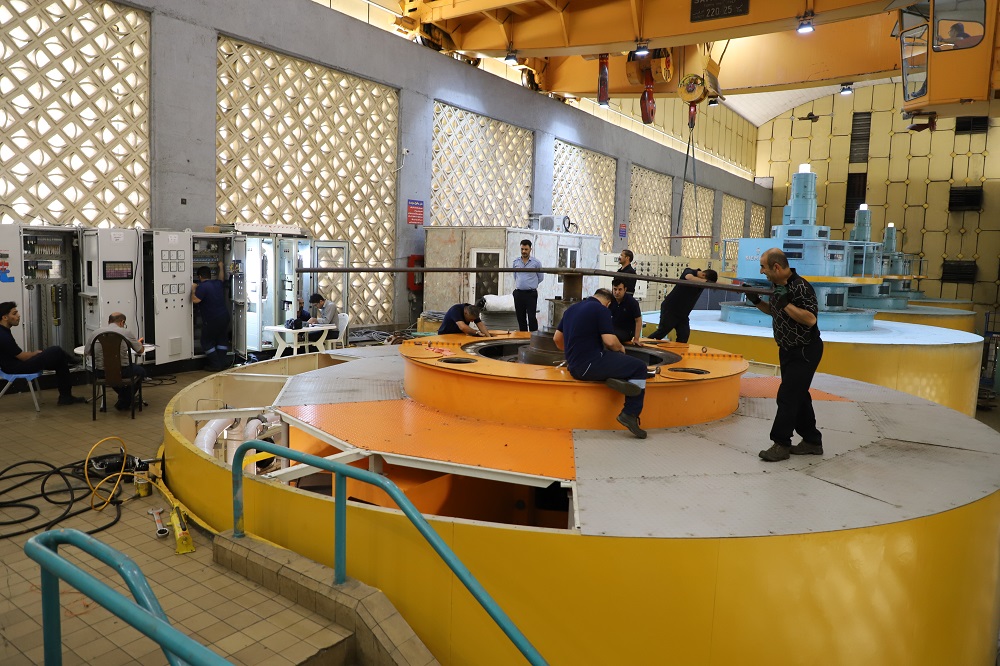

مدیر پروژه بهینه ‌سازی نیروگاه سد دز سازمان آب و برق خوزستان در شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی از اجرای موفق عملیات تنظیمات هم محورسازی ژنراتور و توربین (Run Out Fainal) واحد شماره 5 این نیروگاه خبر داد.

“رضا پویان” با اشاره به مراحل بهینه‌سازی واحد شماره ۵ گفت: پس از اتصال شفت ژنراتور به شفت توربین و انجام عملیات کوپلینگ، تنظیمات ران‌اوت نهایی مطابق با الزامات فنی و استانداردهای بهره‌برداری اجرا و با موفقیت آغاز شد.
پویان، هدف از اجرای این عملیات را بررسی میزان انحراف شعاعی و محوری شفت و اطمینان از هم‌ راستایی اجزای دوّار اعلام و تصریح کرد که: تمامی مراحل، توسط متخصصان شرکت تعمیرات نیروگاه‌های برق‌آبی خوزستان و با همکاری نمایندگان کارفرما و دستگاه نظارت انجام شد.

مدیر پروژه بهینه ‌سازی نیروگاه سد دز، با بیان این که انجام ران‌اوت، یکی از مراحل کلیدی پیش از چرخش اولیه است که شرایط لازم را برای انجام تست‌های دوران و راه‌اندازی واحد فراهم می‌سازد، از برنامه‌ریزی برای آغاز چرخش اولیه پس از تکمیل تست‌های پیش‌نیاز، در روزهای آینده خبر داد.
